Curva S en un proyecto de construcción

qué es la curva s en un proyecto de construcción

Hay un gráfico que los directores de obra revisan antes que cualquier otro informe. No ocupa más de media página, no tiene cálculos complejos y, sin embargo, revela en segundos si un proyecto va bien o si ya empezó a desviarse. Se llama curva S, y entender cómo funciona cambia por completo la forma en que te acercas al control de una obra.

curva S en un proyecto de construcción

¿Qué es la curva S en un proyecto de construcción?

La curva S es una representación gráfica que muestra el avance acumulado de una variable del proyecto —costo, avance físico o consumo de recursos— a lo largo del tiempo. En el eje horizontal se coloca el tiempo (semanas, meses o etapas), y en el eje vertical aparece el acumulado de la variable medida, expresado en valores absolutos o como porcentaje del total.

Su nombre proviene de la forma que adopta cuando se grafica correctamente: empieza con una pendiente suave en la parte baja, se empina con fuerza en la zona central y vuelve a aplanarse hacia el final. Ese trazo es prácticamente idéntico a la letra S, y no es casualidad: refleja el comportamiento natural de cualquier proyecto de construcción bien gestionado.

Lo que distingue a la curva S de otros indicadores es que su valor real no está en generarla, sino en compararla. Una sola curva dice poco; dos curvas —la planificada y la real— dicen todo lo que necesitas saber sobre el estado de tu obra en un momento dado.

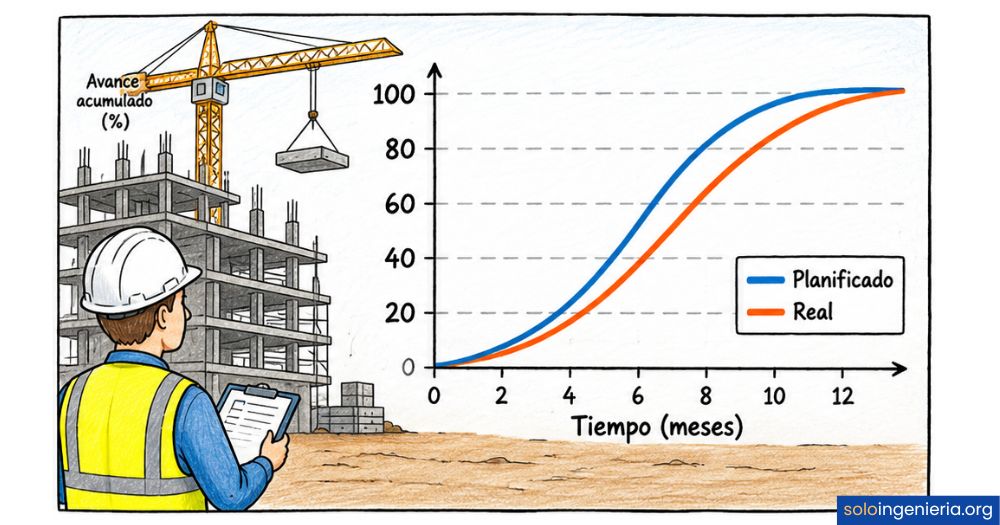

Curva S en un proyecto de construcción: avance planificado vs. avance real Gráfico de la curva S en un proyecto de construcción que compara el avance planificado acumulado con el avance real a lo largo del tiempo, mostrando las tres fases: inicio lento, aceleración y cierre. Curva S en un proyecto de construcción Avance acumulado (%) Tiempo del proyecto 0% 25% 50% 75% 100% Inicio 25% 50% 75% Cierre Avance planificado Avance real Área de desvío Inicio lento Pocos frentes activos Aceleración máxima Máxima producción Cierre y acabados Ritmo desacelera

¿Por qué el gráfico adopta la forma de una S?

La forma no es un capricho visual: es el reflejo directo de cómo se distribuye el trabajo en cualquier proyecto de construcción. Al arrancar, son pocas las actividades que pueden ejecutarse en paralelo: hay que liberar el terreno, completar permisos, movilizar equipos y arrancar los primeros trabajos de cimentación. El avance acumulado crece, pero despacio.

En la etapa intermedia, todos los frentes están activos. Los materiales llegan con regularidad, las cuadrillas trabajan a plena capacidad y el avance acumulado sube con fuerza. Esa aceleración es la parte más empinada de la curva, y también la más sensible: cualquier retraso aquí tiene un impacto directo en el plazo final.

Hacia el final, las partidas se van cerrando una a una. Lo que queda son detalles, acabados, pruebas y trámites de entrega: actividades de menor volumen y costo. El acumulado sigue creciendo, pero la pendiente se suaviza. Así se forma el trazo superior de la S y el proyecto llega a su cierre natural.

Tipos de curva S que se usan en obra

Dependiendo de la variable que se mida, en un mismo proyecto puedes manejar más de un tipo de curva S. Cada una responde a una pregunta diferente sobre el estado de la obra, por eso es habitual verlas en conjunto en los reportes de control.

Tipo de curva S Variable que representa Pregunta que responde
Curva de costo acumulado Gasto monetario acumulado ¿Cuánto dinero se ha gastado hasta hoy?
Curva de avance físico Porcentaje de trabajo completado ¿Qué porcentaje de la obra está terminado?
Curva de horas trabajadas Horas de mano de obra acumuladas ¿Se está usando bien la mano de obra?
Curva de valor ganado (EV) Valor del trabajo realmente ejecutado ¿Cuánto vale lo que ya se construyó?

¿Cómo se construye una curva S paso a paso?

Construir la curva S no requiere software especializado para entender su lógica: parte del cronograma del proyecto y del presupuesto aprobado. La primera versión siempre es la curva planificada, que se elabora antes de que comience la ejecución y actúa como línea de referencia durante toda la obra.

1

Define el cronograma de actividades

Lista todas las actividades del proyecto con su duración, fecha de inicio y fecha de fin. El cronograma es la base; sin él, no hay curva S posible.

2

Asigna el costo o el peso de cada actividad

Cada actividad recibe un valor monetario (si haces una curva de costo) o un peso porcentual sobre el total del proyecto (si haces una curva de avance físico).

3

Distribuye el costo a lo largo de la duración de cada actividad

El gasto de cada actividad se reparte entre los períodos que cubre. La distribución lineal —gasto uniforme por semana o mes— es suficiente para construir una curva S válida en la mayoría de los proyectos.

4

Calcula el acumulado período a período

Suma los costos o avances de todas las actividades activas en cada período. Después, acumula esas sumas de semana en semana (o de mes en mes). El resultado es la tabla que alimenta el gráfico.

5

Grafica la curva y define el sobre o envolvente

Traza la curva planificada y, opcionalmente, una banda de tolerancia (curva temprana y curva tardía). Esa banda define el rango aceptable de avance. Al ejecutar la obra, graficas la curva real sobre la misma base para comparar.

Durante la ejecución, el proceso se repite con datos reales. En cada fecha de corte —semanal o quincenal en la mayoría de los proyectos— se mide el avance en campo, se calcula el acumulado real y se traza sobre el mismo gráfico. Esa comparación entre lo planificado y lo real es el corazón del control de obra. Si quieres entender mejor cómo el presupuesto se conecta con el avance, puedes profundizar en el manejo de las valorizaciones y estados de pago en obra, que son la fuente de los datos reales que alimentan la curva.

¿Cómo se lee e interpreta la curva S?

Leer una curva S correctamente va más allá de ver si la línea real está por encima o por debajo de la planificada. Antes de sacar cualquier conclusión, siempre debes abrir el dato por partida: un avance global que parece favorable puede esconder partidas críticas con retraso y partidas sin urgencia que van adelantadas, compensándose entre sí de forma engañosa.

Curva S por encima de lo planificado

Cuando la curva real supera a la planificada, la primera reacción es pensar que el proyecto va adelantado. Puede ser cierto, pero no siempre. Un adelanto en la curva S es una buena noticia solo si el avance está concentrado en las partidas de ruta crítica. Si el adelanto viene de partidas que tenían holgura de tiempo, el beneficio puede ser ilusorio: la ruta crítica sigue en el mismo punto.

También existe el riesgo de que el avance sea producto de un error de medición o de trabajo que deberá rehacerse. Por eso, antes de informar un adelanto como buena noticia, conviene verificar la fuente del dato con el equipo de campo y revisar si hay partidas críticas que no están progresando al mismo ritmo.

Curva S por debajo de lo planificado

Una curva real por debajo de la planificada indica que el proyecto está atrasado respecto al programa original. Cuanto más se separan las dos curvas, mayor es el riesgo de no cumplir el plazo de entrega. En este caso, la acción inmediata es identificar qué partidas están generando el retraso: pueden ser fallas en la cadena de suministro, problemas con subcontratistas, condiciones climáticas o errores de planificación.

Un atraso detectado pronto es recuperable con medidas correctivas como reforzar cuadrillas, reordenar la secuencia de actividades o ajustar el cronograma. Un atraso detectado tarde, cuando ya afecta la ruta crítica en su tramo final, es mucho más difícil y costoso de gestionar.

Cambios bruscos en la pendiente

Un cambio repentino en la inclinación de la curva real —ya sea hacia arriba o hacia abajo— es otra señal que merece atención. Una caída brusca de la pendiente suele indicar una paralización parcial o total de la obra: puede ser una huelga, una falta de materiales, un problema técnico o una detención por inspección. Una subida abrupta puede reflejar un ingreso masivo de recursos que no estaba planificado o, simplemente, un error en el registro de avance.

Cómo leer la curva S en construcción: las tres señales clave de interpretación Diagrama que muestra tres situaciones de la curva S en un proyecto de construcción: adelanto, atraso y cambio brusco de pendiente con sus significados. Tres señales clave al interpretar la curva S Real por encima Posible adelanto Verifica que el avance esté en la ruta crítica, no en tareas con holgura. Real por debajo Atraso en el proyecto Identifica las partidas causantes y aplica medidas correctivas. Caída / subida brusca Señal de alerta Puede indicar paralización o error en el registro de avance.

Curva S y valor ganado: una combinación clave

La curva S es el soporte visual de una metodología de control más amplia conocida como análisis del valor ganado (Earned Value Management o EVM). Esta metodología compara tres curvas al mismo tiempo: el valor planificado (PV), el valor ganado (EV) y el costo real (AC). Juntas, permiten responder de forma simultánea si el proyecto va adelantado o atrasado, y si está por encima o por debajo del presupuesto.

El valor ganado no es el dinero gastado, sino el valor presupuestado del trabajo que ya se completó. Esa distinción es fundamental para entender en qué estado real se encuentra un proyecto.

La curva del valor planificado (PV) es la curva S base que se elabora antes de iniciar la obra. La curva del costo real (AC) registra cuánto se ha gastado efectivamente. Y la curva del valor ganado (EV) es la más importante de las tres: muestra cuánto vale, según el presupuesto original, el trabajo que realmente se ha ejecutado hasta la fecha de corte.

Comparar EV con PV revela la desviación de cronograma: si EV está por debajo de PV, el proyecto está atrasado. Comparar EV con AC revela la desviación de costo: si EV es menor que AC, el proyecto está gastando más de lo que produce. Cuando las tres curvas se superponen en un solo gráfico, el director de proyecto tiene una radiografía completa del estado del trabajo.

Curva S y valor ganado en construcción: PV, EV y AC comparados Gráfico que muestra las tres curvas del valor ganado aplicadas a la curva S en construcción: valor planificado PV, valor ganado EV y costo real AC. Curva S y valor ganado (EVM) Valor acumulado ($) Tiempo del proyecto 0 33% 66% 100% Fecha de corte PV (plan) PV: Valor planificado EV: Valor ganado AC: Costo real PV > EV → atraso AC > EV → sobrecosto

¿Para qué sirve la curva S en el control de obra?

La curva S cumple varios roles al mismo tiempo dentro de la gestión de un proyecto. Su utilidad va más allá de mostrar si la obra avanza: es la herramienta que conecta la planificación inicial con la realidad del día a día en campo. Sin ella, el equipo trabaja con información parcial y las decisiones se toman con más incertidumbre de la necesaria. El control de avance mediante la curva S forma parte del enfoque general de la ingeniería en construcción, que integra planificación, ejecución y seguimiento como un ciclo continuo.

Visualización del estado real

Permite ver de un vistazo si el avance acumulado está dentro del rango planificado, sin necesidad de revisar partida por partida en cada reunión de obra.

Detección temprana de desvíos

Cuando la curva real empieza a separarse de la planificada, la señal aparece antes de que el problema se vuelva crítico. Actuar pronto reduce el costo de las medidas correctivas.

Análisis de distribución del gasto

Muestra en qué momentos del proyecto se concentra el mayor gasto, lo que permite planificar el flujo de caja con mayor precisión y evitar problemas de liquidez.

Comunicación con el cliente y partes interesadas

Es un gráfico que cualquier persona entiende sin necesidad de conocer los detalles técnicos de la obra. Eso la hace ideal para reportes a clientes, financistas o directivos.

Soporte para decisiones de replanteo

Cuando hay cambios en el alcance del proyecto, la curva S planificada se actualiza para reflejar la nueva línea base. Así el equipo siempre compara el avance real contra el plan vigente, no contra uno que ya no corresponde.

Base para las valorizaciones periódicas

En muchos contratos, el avance medido en la curva S es el punto de partida para calcular los pagos parciales al contratista. Un dato incorrecto en la curva tiene consecuencias directas en la facturación.

Errores frecuentes al trabajar con la curva S

Aunque la curva S parece simple, su mal uso genera conclusiones equivocadas que pueden llevar a decisiones costosas. Conocer los errores más habituales te permite evitarlos desde el inicio y mantener el control real de tu obra en lugar de gestionar una falsa sensación de orden.

Error Por qué ocurre Consecuencia
Leer solo el dato global sin abrir por partida Prisa en los reportes semanales Se ocultan retrasos en partidas críticas compensados por adelantos en partidas secundarias
No actualizar la curva cuando cambia el alcance El equipo sigue comparando con una línea base obsoleta Interpretaciones incorrectas del avance real y conflictos en las valorizaciones
Registrar avance sin cubicación real Se estima «a ojo» sin medir lo ejecutado en campo La curva real no representa el avance verdadero y las alarmas no se activan a tiempo
Confundir avance de plazo con avance físico Se reporta el porcentaje de tiempo transcurrido como avance de obra El equipo cree que va al día cuando en realidad hay un desfase real en la producción
Actualizar la curva con poca frecuencia Se deja para el informe mensual en vez de actualizarla semanal o quincenalmente Los desvíos se detectan tarde y el margen de maniobra se reduce drásticamente

Muchos de estos errores se evitan estableciendo un protocolo de medición claro antes de que empiece la obra: quién mide, cómo se mide, con qué frecuencia y quién valida los datos. Sin ese protocolo, la curva S se convierte en un gráfico decorativo que nadie toma en serio. También es útil relacionar la curva S con la modalidad contractual del proyecto, ya que los esquemas tipo modelo de diseño y construcción tienen particularidades en la forma en que se planifica y mide el avance simultáneo de diseño y ejecución.

Preguntas frecuentes

¿Cuál es la diferencia entre la curva S de costo y la de avance físico?

La curva S de costo representa el gasto monetario acumulado del proyecto en función del tiempo, mientras que la curva S de avance físico muestra el porcentaje de trabajo completado en relación con el total planificado. Ambas pueden existir en el mismo proyecto y, en condiciones ideales, deberían evolucionar de forma similar. Cuando se separan de forma notable —por ejemplo, si el gasto va más avanzado que el avance físico—, esa divergencia señala un problema de productividad o de costos que merece análisis inmediato.

¿Cada cuánto tiempo se debe actualizar la curva S?

La frecuencia depende del tipo y duración del proyecto. En obras de corta duración, conviene actualizarla diariamente o cada dos días. En proyectos más largos, la actualización semanal o quincenal suele ser suficiente para el seguimiento interno, mientras que el informe mensual consolida esa información para el cliente o la dirección. Alargar demasiado el intervalo reduce la capacidad de reacción ante desvíos y puede hacer que un problema pequeño se vuelva difícil de corregir.

¿Qué significa cuando la curva S real está por encima de la planificada?

Significa que el avance acumulado real supera al planificado para esa fecha, lo que en principio apunta a un adelanto en el cronograma. Sin embargo, esa señal debe analizarse con cuidado. Un adelanto genuino solo se confirma cuando las partidas de la ruta crítica están por delante del plan. Si el avance adicional proviene de actividades con holgura de tiempo, el proyecto no está en mejor posición de la esperada respecto a la fecha de entrega final.

¿Se puede construir la curva S en Excel?

Sí, y es la forma más habitual de hacerlo en proyectos medianos y pequeños. El proceso consiste en construir una tabla con los períodos del proyecto en columnas y las actividades en filas, asignar el costo o peso de cada actividad en los períodos que cubre y luego calcular la fila de totales por período y el acumulado. Con esos datos, un gráfico de líneas en Excel genera la curva S de forma inmediata. Para proyectos más grandes o complejos, herramientas como Primavera P6 o MS Project calculan la curva directamente desde el cronograma.

¿La curva S sirve para cualquier tipo de proyecto de construcción?

Sí. La curva S puede aplicarse a cualquier proyecto que tenga actividades distribuidas en el tiempo y recursos cuantificables, independientemente de su tamaño o tipo: edificación, infraestructura vial, obras hidráulicas, instalaciones industriales o proyectos de saneamiento. La forma de la curva puede variar según la naturaleza del proyecto, pero el principio de acumular avance o costo en función del tiempo es universal y aplica en todos los casos.

¿Qué relación tiene la curva S con el diagrama de Gantt?

El diagrama de Gantt y la curva S son herramientas complementarias. El Gantt muestra las actividades del proyecto distribuidas en el tiempo, con sus fechas de inicio y fin, pero no visualiza el avance acumulado ni el gasto. La curva S se construye a partir del cronograma valorado que se deriva del Gantt: toma la duración y el costo de cada actividad del diagrama y los convierte en los datos que se acumulan para formar la curva. Son dos vistas del mismo proyecto que se necesitan mutuamente.

¿Qué pasa si no se usa la curva S en una obra?

Sin la curva S, el equipo de obra no tiene un mecanismo visual y sistemático para comparar el avance real con el planificado a lo largo del tiempo. Los problemas se detectan tarde, cuando el margen para reaccionar ya es pequeño. Además, la comunicación del estado del proyecto a clientes, financistas o directivos se vuelve más difícil y menos objetiva. En proyectos con pagos parciales ligados al avance, la ausencia de este control también puede generar conflictos en la facturación y en la gestión del flujo de caja.

curva s en un proyecto de construcción

Conclusión

La curva S es mucho más que un gráfico de seguimiento: es la manera más directa de comparar lo que planificaste con lo que realmente ocurre en tu obra. Su forma característica no es un detalle estético, sino el reflejo fiel del ritmo natural de cualquier proyecto de construcción bien organizado. Entender por qué tiene esa forma y qué significa cada tramo te da una ventaja real en la gestión del trabajo.

Los puntos que revisaste aquí —cómo se construye, cómo se leen sus señales, cómo se conecta con el valor ganado y qué errores debes evitar— son las bases para que puedas aplicar esta herramienta desde la primera fecha de corte de tu próxima obra. Actualízala con regularidad, abre siempre el dato global por partida antes de concluir y mantén la línea base sincronizada con el alcance real del proyecto.

Si quieres seguir profundizando en los temas que rodean la gestión y el control de proyectos de construcción, en este sitio web encontrarás más contenido pensado para que puedas avanzar paso a paso, desde los conceptos más básicos hasta los enfoques más aplicados al trabajo en campo.

Sigue aprendiendo:

ingeniero jhonatan chambi

Jhonatan Chambi

Soy ingeniero con amplia experiencia en el desarrollo de proyectos y la divulgación de temas de ingeniería.
